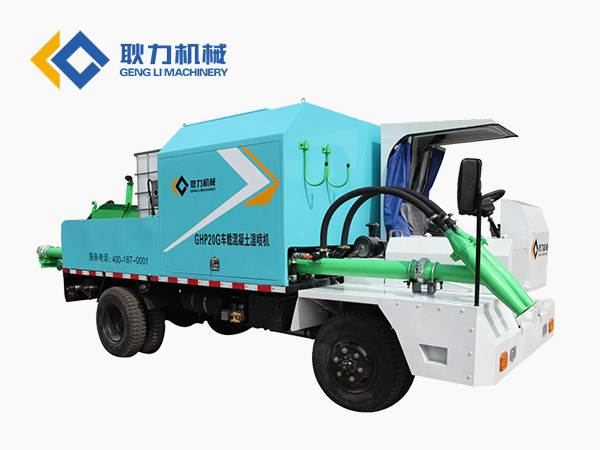

混凝土湿喷技术的使用,能极大地改善隧道施工作业环境,缩短喷射混凝土的作业循环。因湿喷机粘结性能好,回弹率低,增加砼密实性等优点,近两年已被各大基建单位广泛应用于各个施工工况,既可大幅提升喷浆效率,又有效保证了混凝土喷射质量。接下来小编针对2018-2020年耿力的热卖车载湿喷机型——GHP20A、GHP20G,罗列出设备相应的使用说明及操作注意事项,希望能更便于你们的使用,保证施工质量,不耽误作业工期!
一、施工前准备
1、 人员配置及要求
该设备施工中至少需要配备四名工作人员,第一名、第二名负责喷浆操作,第三名负责搅拌运输车放料,第四名负责检查设备和其它辅助性工作。
驾驶员必须持有B2驾驶证,并有丰富的驾驶经验。操作手必须经过我公司专业培训方能上岗,避免误操作或操作不当造成设备损坏和人身事故的发生。
2、确保施工方混凝土配合比满足设备要求
该设备是由混凝土泵作为推送混凝土的动力源,因此混凝土的配合比必须符合泵送混凝土的要求。
3、施工现场电压要满足要求
一般电压波动范围小于电气标定要求±10%为宜,若电压过低,则电流就过大过载,轻则电气系统无法启动,重则烧坏电机。
4、施工方要提供必要的维修保养场地
场地要求:a、有起吊设备。
b、场地能提供不小于100A的配电箱容量。
5、检查设备进场通过性
设备进入隧道时随时检查限高标志和桥面坡度,保证设备顺利通过。
二、施工前设备检查
在设备进入隧道前,要对其行走底盘和工作系统进行全面的检查,以免因设备异常影响施工。
1、设备行走底盘检查
为了设备安全正常行驶,检查行走底盘是否正常,是每个驾驶员在驾驶设备行走之前必须要做的工作。检查项目如下:
a、检查发动机机油、方向机油的油位是否在规定范围内,若低于规定范围,必须更换或补充充足;
b、检查制动液、冷却液是否充足,若不充足要及时补充;
c、检查空气滤清器的滤芯清洁度是否在规定范围内,若超出范围,需要及时更换。
d、启动发动机,在发动机运转的时检查仪表盘上的机油油压、发电机充电、气压、水温、以及燃油箱的燃油等是否正常,若有异常,必须排除故障及时维修;
e、让发动机自动充气,驾驶员需下车检查气罐的连接件是否有漏气的现象,刹车是否安全,若漏气必须及时维修。
f、查看轮胎气压都是否正常,若胎压低,要立即充气。
2、设备主要工作系统检查
为了确保施工顺利进行,需对设备的泵送系统、输送管路系统以及润滑系统进行全面检查,检查项目如下:
a、检查液压系统管路连接处是否有渗油、漏油的现象,以及地面是否有漏下的油渍,若有此现象,必须找到漏油点及时维修;
b、检查液压油箱内油液的油位是否在液位计的要求范围内,若低于液位计的要求,必须补充油液至要求范围内;
c、检查泵送系统水箱内是否有足够的清水,若水不足要及时充满;
d、检查自动润滑泵油盒内的润滑油是否充足,若润滑油少,要补充充足;用黄油枪对手动润滑点加注润滑油。
e、检查速凝剂箱的速凝剂是否充足,若不充足要及时加满;
f、检查喷头、液压油管、混凝土输送软管、混凝土输送钢管、速凝剂软管、速凝剂钢管以及风路软管、风路钢管是否有磨损严重的现象,若磨损严重,需要及时更换,以免在施工作业中爆管引起事故。
三、设备工作中的检查
设备在工作过程中,需不定时拿着照明手电对主要工作系统进行检查,看是否有漏油、渗油现象;
如发现有问题,立即按铃停机检修,不能让带故障的设备继续工作。
四、工作结束或转场工作
1、首先要关闭风源;
2、设备移动过程中,电缆线、风管要提前估算好长度将其长度放到位,以免设备移动中拉断电缆线和风管。
工作结束或转场工作需要移动设备时,驾驶员要看清周边地形,判断是否可以移动车位,移动中要听从工作人员的指挥。
另附上受喷面的喷浆方法,以供参考:
1、受喷面在喷射的过程中,喷头和受喷面保持1~1.5米之间的距离,与断面保持90°直角喷射;
2、遇到超挖严重的地方稍微停留几秒,不要着急一次性将其填满;
3、喷头方向随着受喷面的变化而变化;
4、喷射的平整度和厚度要按照施工设计要求完成。
耿力机械
